现浇梁施工工艺
现浇梁施工采用就地搭设满堂支架,分段绑扎钢筋,分段、分层浇注混凝土的方法,其施工工艺流程如下:
地基处理(三七灰土)→搭设支架→全孔预压→安装底模和支座→绑扎钢筋(底、腹板、横梁)→安装侧模→浇注底、腹板和横梁→安装内模→绑扎顶板钢筋→浇注顶板混凝土→拆除模板和支架。
1.1地基处理
为了保证支架所产生的沉降不影响箱梁整体质量,必须对原地面加以处理。将原地面泥土碎渣等软弱地层进行换填、整平、碾压,最后铺设一层3Ocm左右的三七灰土,碾压至压实度达到90%以上,并整平形成双向横坡,便于排水。为保证地基的稳定和一定的承载力,在灰土上铺一层塑料布,防止雨水浸泡,并在地基两边预留纵向排水沟。
1.2 支架搭设

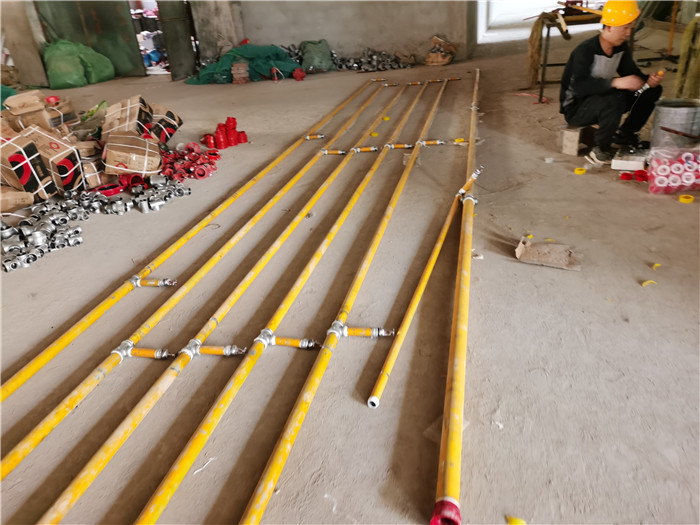

桥梁支架从开始的木模发展到钢脚手架,以及各种万能杆件,到现在普遍采用碗扣式脚手架。碗扣式脚架具有以下优点:接头构造合理,结构强度高,力学性能好,轴心受力,立杆荷载是扣件架的2.6倍;便于拆装,自锁能力强,抗剪、抗弯、抗扭强度大,劳动强度低,一般不需要专业人员安装,避免螺栓作业,用一把铁锤即可完成全部作业,尤其在桥梁现浇支架中使用,可做到省时、省力、安全、可靠。
碗扣式支架的搭设程序:根据箱梁底面及地面标高差,预先选配好立杆规格并拟定纵横水平拉杆布置图(做支架受力验算,确定纵横水斗间距)→在地基上铺设垫木→下托定位、安装下部立杆和纵横向水平杆→测量调整水平拉杆和基准标高并锁紧立杆碗扣→扶正立杆纵向垂直、拉杆横向水平→放置脚手板→继续接高上层立杆和水平拉杆→安装上托→接正立杆垂直度,扣紧水平杆→放置横木。
1.3全孔预压
为了检验地基的承载力及满堂支架的稳定性,必须对全孔实行预压,预压荷载按梁自重为施工荷载的80%考虑,加载时可在支架上方木处置观测点,观测期限为24h,其沉降量在搭设支架时应预先考虑。
1.4 预拱度计算
桥梁上部结构在自重作用下会产生挠度,为了保证桥梁工后尺寸准确,支架应预留施工拱度,预拱度可设置成抛物线或圆曲线。下面以圆曲线为例计算任跨径某一位置的预拱度:
(1)跨中最大挠度与计算:(图纸明确规定最大预拱度时,按图纸上提供的数据设置,钢筋混凝土梁式桥主梁跨中最大竖向挠度不大于1/600L.
f=5/48*QL4/6.8EL≤I/600
式中 Q——作用于梁的荷载(均布荷载);
L——梁的跨径;
E——梁混凝土的弹性摸量;
I——梁截面惯性矩;
(2)圆曲线半径计算:
以水平方向为X轴,垂直方向为Y轴建立坐标,可计算圆半径如下:
R2=(R-f)2+(L/2)2
R=(f2+L2/4)/2f=(4f2+L2)/8f
(3)梁任一点时挠度Fy可由以下公式计算所得:
R2=X2+[R-(f-fy)]2
fy=(R2-X2)1/2+f-R
1.5模板的安装(底模、侧模、内模)
(1)底模:可采用木质合板、高强度覆膜竹胶合板、以及钢模板,型式的选用取决于同类桥跨结构的数量和模板材料的供应及价格性能比,目前,对现浇梁施工一般选用木质合板。如直接使用,混凝土的外观不是很理想,现普遍采用粘贴地板革等施工工艺,混凝土外观平整,模板接缝不明显。地板革为一次性使用。高强覆膜双面竹胶合板也可采用粘贴地板革等施工工艺,但就因其表面平整,经过特殊处理,为避免浪费,可直接用于底模,但必须涂刷脱模剂。从已施工的结果看;高覆膜竹胶合板每块可重复使用2-4次,混凝土外观没有地板革工艺的外观平整,但其颜色均匀。
安装底模前,应接计算的预拱度以及预压的沉降量,对底模下的龙骨进行调整,所有标高的调整必须在龙骨上完成,底模的安装,要保证接缝平整,不能有悬空和翘曲,对于四块根的接合处,以及每块板的中心的标高应进行检测,做到大面平整。
(2)侧模:对于外侧模应按底模的要求,严格控制其大面平整度。外侧模的支承定位,必须按箱梁设计的处观轮廓进行定位;在外侧模外侧,用不少于两层的撑杆进行加固,必要时可在内外侧模之间加设拉杆。为防止底侧模间漏浆,外侧模的安装可采取“底包侧”的结构形式。
(3)内模:箱梁的施工程序一般为一次浇注成型和二次浇注成型的不同方法。为保证工程质量,一般采用二次浇注成型法。因此,内模板按梁肋内侧模,箱室顶模和封闭箱室的预留天窗采用吊模三种形式,分三次安装。内模可采用油毡或塑料纸覆面的普通木板,也可采用竹胶合板等等。第一次浇注箱梁时内梁肋内侧模及第二次浇注顶板混凝土时的箱室顶模,均可采用型钢和木料相结合的支撑方式,便于重复使用。支撑架与底模顶面间应预留一定的距离,便于箱底板找平;待内侧模和顶模拆除后,第三次浇注预留的天窗,可采用铁丝吊模施工。吊模不回收。
1.6 钢筋绑扎
对用于箱梁的钢筋必须按要求采购,并按规定要求进行抗拉、抗弯、物理、化学分析等试验,钢筋混凝土箱梁的钢筋安装程序为:梁底板→梁肋板→横隔梁→梁顶板
钢筋位置应准确,定位要牢固。钢筋混凝土底板的保护层应尽量采用塑料垫块,防止使用砂垫块而使底板出现麻面,斑块(因铺地板革地方发亮,露砂垫块的地方发暗形成斑块)。梁肋和横隔下的垫块,应防止被压坏或垫块倾倒。当个别钢筋的位置与其附近的钢筋发生冲突时,其定位的优先次序是:预应力筋→主要的普通受力筋→一般构造筋,或遵循:先精后细,先螺纹后圆钢的次序。
1.7混凝土浇注
为保证工程质量,箱梁的浇注,一般采用二次成型法。即先浇注底板和腹板,再浇注顶板的方法。将施工缝留在翼板与腹板交接处,逐孔分层浇注。为了提高施工材料的现场周转速度及混凝土的质量,每联最好一次完成。如需分段时,其施工缝应留在1/4跨处。对于混凝土顶板的浇注,应严格控制其标高,为防止混凝土收缩裂缝,可在混凝土表面初凝时进行二次抹面。箱室的内模可以回收,其方法是在梁跨1/4处的顶板上预留天窗,待内模拆除后,在“天窗”部位设置混凝土顶模,用与箱梁顶板同标号的微膨胀混凝土而封闭“天窗”。
1.8拆除模板和支架
模板、支架的拆除时间根据模板部位和混凝土所达到的强度而定。
非承重梁肋内侧模应在混凝土强度能保证其表面及棱角不致因拆模而受损坏时,方可拆除,一般混凝土的抗压强度应达到2.5Mpa;
箱室内顶模应在同步养生的试块强度达到设计强度70%时,方可拆除;
对于箱梁底板、翼板及支架,必须在混凝土强度达到设计强度的100%时,方可拆模。
支架的卸落应接程序进行。卸落量开始宜小,逐次增大,每次卸落均由跨中开始;纵向应对称、均衡,横向应同步平行,遵循先翼板后底板的原则。碗扣式支架自上而下依次卸落。
